您当前的位置:首页 > 图片 > 新闻 国网商洛供电公司:三招解决改线难题 服务商洛城市建设
2022-04-24 15:53:18来源:陕工网
分享到:






       宽达四十米的商州环城南路施工场面机械轰鸣、工人忙碌,沿途群众看着眼前此景,殷切期盼着未来的康庄坦途早日竣工。环城南路是商洛市委、市政府打造“一都四区”,提升城市品位的全市九大城市重点项目之一。4月21日,国网商洛供电公司动员60余人,对位于商州区杨峪河镇四合村的35千伏商黑线3号铁塔进行迁移,为南环路建设让出通道,为群众出行更顺畅、城市交通更通达做点实事。

       在迁移铁塔和线路前,南环路施工已久,输电线路通道内大型道路施工车辆机械作业频繁,加之该线路迁改工程需要跨越福银高速和两条10千伏带电线路,迁移铁塔的施工又需要停电后才能进行,如何确保南环路沿线输电线路不受道路施工机械破坏、如何确保跨越高速公路时交通不受影响、如何确保该线路担负的黑山镇一万多居民用电不受中断,这“三个确保”成了三道难题。国网商洛供电公司采取人防技防、高空封网、带电转供这三招,将难题一一破解。

       150多天的守护

       铁塔迁移之前,需要经过立项、勘测、设计、基础施工、铁塔组立、架设导线等复杂的流程,而南环路施工已于2021年开始,为了确保南环路施工范围内的输电线路不被大型车辆、施工机械误碰误撞造成停电事故,国网商洛供电公司输电运检中心于2021年11月开始每天派驻人员采取“人盯人防守”的方式,防范外力破坏和山火发生,还在重要位置铁塔上安装监控,实现人防+技防实时监控高压线下施工作业动态。历经150多天的巡视防护,新的铁塔基础浇筑完毕,顺利迎来了4月21日的铁塔组装施工。

     “蜘蛛侠”高空“织网”

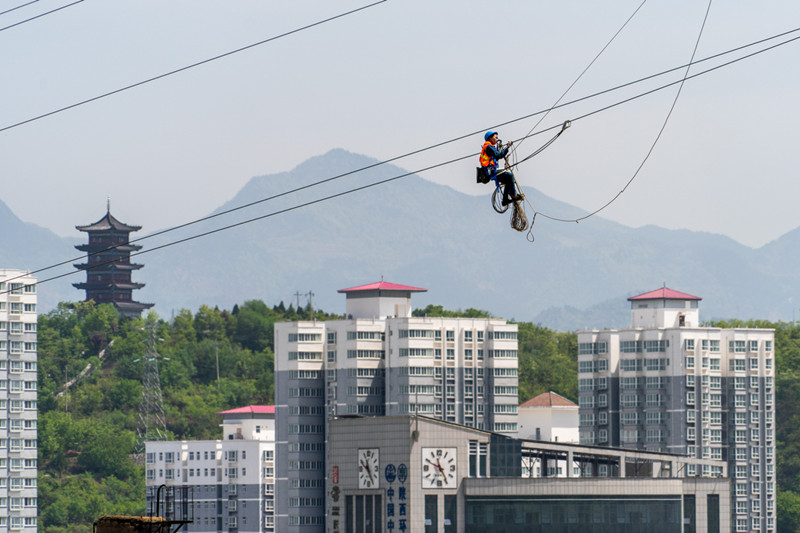

       新的铁塔换了位置,就需要把旧导线卸下,再换上长度匹配的新导线,可原先导线下跨越了福银高速和两条10千伏带电线路,为了使新旧导线一升一降的过程不会进入高速路和高压线的安全范围,如果采用传统搭跨越架的方式,因高速路两侧征用土地困难,加之跨越10千伏范围大而行不通。国网商洛供电公司输电线路工程部采取“封网”作业法破解难题,多名高空作业人员紧密配合,携带导引绳,攀着南秦山上4号塔的旧导线,从百米高空跨过福银高速滑向3号塔,再借由导引绳将整张防护网拉到两个铁塔之间,在福银高速上空铺设成一张防护网,封住了隐患,“织”起了安全网。

       不停电就是最好的服务

       按照传统作业方式,此类施工作业需全线配合停电,将会对黑山镇一万多群众用电造成影响。在今年3月受疫情影响,社会经济回暖涉及到百姓民生的重要背景之下,连续稳定的电力供应在人民群众恢复正常生产生活秩序及企业恢复产能中显得愈发重要。因此,国网商洛供电公司认真履行政治责任和社会责任,全力减少检修施工对企业生产和居民用电的影响。该公司配网部联合城区公司多次勘察完善作业方案,调派一批人员技术力量,携带一辆1000千伏安发电车、一辆带电作业车和相关物资奔赴黑山镇,在当地一万多名群众没有感知的情况下,用带电作业的方式成功转接用电负荷。此举预计减少约8100停电时户数,实现了线路迁改期间完全不间断供电,做到“不停电就是最好的服务”。

       本次线路迁改将于4月23日完工。除本次迁改工作外,国网商洛供电公司还承担商洛市博物馆、丹宁高速、西康、西十高铁等九项市政和市重点任务的迁改工程共24项,长度约38.5千米,为商洛市打造“一都四区”贡献国网力量。



   祝赫     摄影报道
